楼面防水想“不漏”,核心是防排结合、刚柔并济、节点加强、整体密封、闭水验收、保护层到位。只刷一层防水涂料远远不够。以下是做法。
1. 先分清是哪种“楼面”
屋面:重点防雨水、积水,要有找坡、耐候防水层、保护层。
室内楼面:卫生间、厨房、阳台,重点防生活用水,管根、地漏、门槛是漏点。
楼层地面:如果指楼层结构面,通常做室内防水或屋面防水,按对应场景处理。
2. 基层处理必须干净、结实、平整
清除浮灰、油污、松动混凝土、旧防水层。
裂缝、蜂窝、麻面用堵漏王/修补砂浆补平。
阴阳角做成圆弧:一般 R≥50mm,或抹成钝角。
管根、地漏、烟道根部周边剔槽,填密封膏,再做圆弧。
基层不能起砂、空鼓。水泥基防水可潮湿无明水;聚氨酯、卷材类基层要干燥。
3. 找坡排水:不能积水
屋面:结构找坡不小于3%,材料找坡宜2%;天沟纵向坡度≥1%;水落口周围500mm内坡度≥5%。
卫生间:向地漏找坡1%—2%,地漏低于相邻地面5—10mm。
阳台:向地漏或排水口找坡,不能倒坡。
原则:水能自己流走,防水层压力才小。
4. 节点加强:90%漏水都在这些地方
先做附加层,再做整体防水层。
管根:密封膏填槽,附加层包裹,防水上翻≥250mm。
地漏:附加层伸入地漏口内,周边密封,地漏口低于地面。
阴阳角:附加层宽300—500mm,两边各搭250mm以上。
女儿墙/墙面:防水上翻≥250mm;卫生间淋浴区上翻1.8m,其他墙面上翻300mm;轻质墙建议满高。
门槛石:做止水坎,防水层延伸到门外300mm以上。
落水口、变形缝、烟道、设备基础:重点密封加附加层。

5. 大面防水施工
屋面

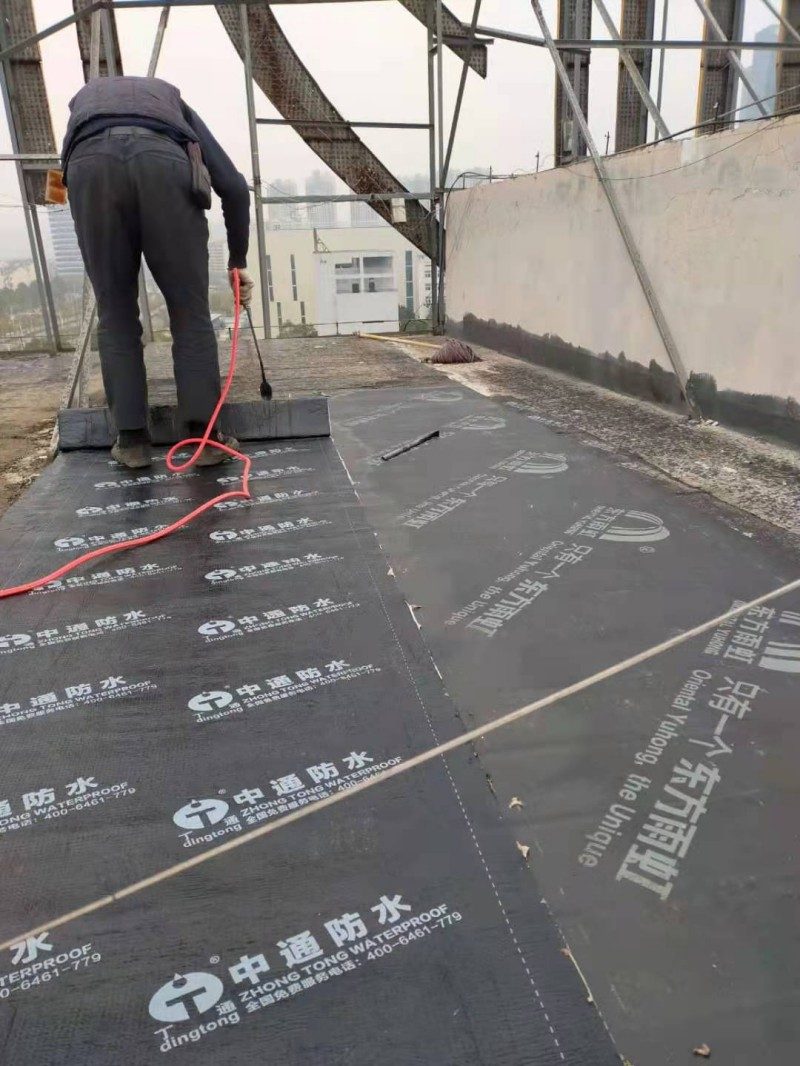

材料可选:SBS/APP改性沥青卷材、TPO/PVC卷材、聚氨酯涂膜、聚合物水泥等。
卷材要满粘或可靠固定,搭接一般≥100mm,错缝铺贴,收头用压条+密封膏。
涂膜分2—3遍,十字交叉涂刷,总厚按材料要求,一般1.5—2.0mm以上。
先细部后大面,先远后近。
室内楼面
常用:JS聚合物水泥防水、K11、聚氨酯、丙烯酸等。
涂膜分2—3遍,十字交叉,总厚一般1.5mm左右,按产品要求。
墙地交接、管根、地漏先做附加层。
防水层做完后避免踩踏破坏。
6. 闭水/淋水试验:必须做
室内:蓄水24—48小时,水深20—30mm,到楼下观察无渗漏。
屋面:淋水2小时以上或蓄水24小时,检查落水口、管根、墙根。
不合格就修补,重新闭水,合格后再做保护层。
7. 保护层和后期保护
屋面:做细石混凝土保护层或隔热砖,留分格缝并密封。
室内:做水泥砂浆保护层,再贴砖。
后期严禁在地面随意打孔、钉钉、开槽。管根二次安装要重新密封。
排水口保持畅通,避免长期积水。
8. 常见漏水原因
基层没处理干净,防水层起皮。
管根、地漏、阴阳角没做附加层。
涂膜太薄、遍数不够、搭接不足。
没做闭水试验就贴砖。
找坡不够,长期积水。
后期打孔、重物砸坏防水层。
